Анализ схем теплоснабжения малых городов россии

Актуализация схем теплоснабжения городов и поселений России. Первые шаги

К.т.н. В.С. Пузаков, руководитель направления по развитию бизнеса в сфере энергосбережения и повышения энергоэффективности, ООО «Энсис Технологии»; эксперт системы добровольной экспертизы схем теплоснабжения НП «Энергоэффективный город», г. Москва

С момента вступления в силу Федерального закона от 27.07.2010 г. № 190-ФЗ «О теплоснабжении» и сопутствующих подзаконных актов в городах и поселениях России [1] началась кампания по разработке и утверждению схем теплоснабжения. Ввиду отсутствия каких-либо требований к разработчикам схем теплоснабжения конкуренция на рынке стремительно стала расти, и по состоянию на начало 2014 г. уже составляла, по нашим оценкам, порядка 300 организаций [1]. К сожалению, большая часть этих организаций рассматривает данный вид деятельности исключительно как источник дохода, не уделяя особого внимания качеству разработки документа, столь важного для развития территорий (среди разработчиков, в частности, встречаются фирмы, основным видом деятельности которых является, например, финансовый консалтинг, обслуживание лифтового хозяйства, коллекторство и др.).

Введение

По состоянию на 1 октября 2014 г. силами разработчиков схем теплоснабжения в России из 11627 муниципальных образований, где присутствует необходимость в разработке схем, они в том или ином виде были разработаны и утверждены в 8183, т.е. чуть более, чем в 70% муниципальных образованиях, при этом требовалась разработка еще 3444 схем теплоснабжения [2]. Естественно, до конца 2014 г. количество городов и поселений, утвердивших свои схемы теплоснабжения, возросло.

Начало 2015 г. ознаменовалось первой волной по запуску кампании по актуализации схем теплоснабжения во исполнение п. 23 Требований к порядку разработки и утверждения схем теплоснабжения, а также к порядку их актуализации, утвержденных Постановлением Правительства РФ от 22.02.2012 г. № 154 (далее — Требования к разработке схем).
Настоящая статья посвящена анализу этой кампании 2015 г. и дальнейшим возможным перспективам совершенствования схем теплоснабжения городов и поселений РФ.

Нормативно-правовая база и ее особенности

Порядок актуализации схем теплоснабжения определен в Требованиях к разработке схем.

Так, в соответствии с п. 22 Требований к разработке схем она должна ежегодно проходить актуализацию в отношении указанных в данном пункте данных, а осуществляться актуализация должна на основании п. 23 этих Требований.
В соответствии с п. 24 Требований к разработке схем уведомление о проведении ежегодной актуализации схемы теплоснабжения размещается не позднее 15 января года, предшествующего году, на который актуализируется схема. При этом актуализация схемы теплоснабжения должна быть осуществлена не позднее 15 апреля года, предшествующего году, на который актуализируется схема. Предложения от теплоснабжающих и теплосетевых организаций и иных лиц по актуализации схемы теплоснабжения принимаются до 1 марта.

С учетом процедуры утверждения актуализированных схем теплоснабжения, которая по временным рамкам не отличается от процедуры утверждения проектов схем теплоснабжения в соответствии с Требованиями к разработке схем, возникает правомерный вопрос: как заказчикам и разработчикам укладываться в установленные временные рамки проведения актуализации схемы теплоснабжения, начиная с процедуры размещения заказа и заканчивая утверждением готового документа в период с 15 января (первую половину января в расчет не берем) до 15 апреля.

Год назад (в октябре 2014 г.) [3] профессиональным сообществом обсуждались вопросы проведения актуализации схем теплоснабжения городов и поселений, включая «подвижку» срока их утверждения — заменить 15 апреля на 1 августа. Но было принято решение оставить дату без изменения (15 апреля), т.к. она привязана к тарифному регулированию, в т.ч. и для финансирования инвестиционных программ теплоснабжающих организаций.

Таким образом, исходя из данных конкурсных процедур, на сегодняшний день практически все работы по актуализации схем теплоснабжения в России по объективным причинам «вываливаются» за установленные временные рамки.

Решение данного вопроса возможно, видимо, путем внесения изменений в Требования к разработке схем в части периода актуализации схем теплоснабжения — минимум 1 раз в 2 года. Профессиональным сообществом также обсуждается данный вопрос [3], но в части изменения периода проведения актуализации схем для малых городов и поселений (численностью до 10 тыс. чел.) на 1 раз в 3 года; для более крупных городов — сроки проведения актуализации оставить без изменения.

На сегодняшний день имеется также ряд предложений по организационным и техническим вопросам, связанным с утверждением и содержанием актуализируемой схемы теплоснабжения территории [3, 4], с которыми заинтересованный читатель может ознакомиться самостоятельно.

К вопросу определения стоимости работ

На сегодняшний день отсутствуют документы, регламентирующие порядок формирования стоимости работ как по разработке схем теплоснабжения, так и по их дальнейшей актуализации.

Если говорить о первичной разработке схем теплоснабжения, то при формировании рынка разработки схем теплоснабжения после выхода ФЗ-190 «О теплоснабжении» ведущим игроком — ОАО «ВНИПИэнергопром» (исходя из своего многолетнего опыта по данному направлению) — рекомендовалось исходить из удельной стоимости работ 100 руб./чел. [5].

Что касается определения стоимости работ по актуализации схем теплоснабжения, то здесь какие-либо рекомендации отсутствуют. В первую очередь, потому, что на стоимость, прежде всего, влияет качество уже ранее разработанной и утвержденной схемы теплоснабжения города или поселения. Поэтому на данном этапе (со стороны заказчика или потенциального исполнителя) важно экспертно оценить качество этого документа, с которым придется работать в ходе актуализации схемы теплоснабжения.

Исходя из того, что большая часть конкурсных процедур по выполнению работ по разработке схем теплоснабжения проходила, в основном, до конца 2013 г, т.е. тендеры «отыгрывались» по Федеральному закону от 21.07.2005 г. № 94-ФЗ «О размещении заказов на поставки товаров, выполнение работ, оказание услуг для государственных и муниципальных нужд» (с 1 января 2014 г. ФЗ-94 утратил силу), которым не предусмотрено проведение обязательной экспертизы выполненных работ, поэтому перед началом актуализации схем так важно провести экспертизу уже разработанного документа, чтобы оценить его качество и соответствие действующим нормативно-правовым актам при условии, что эта работа будет проводиться исключительно силами квалифицированных организаций и специалистов.

Схемы теплоснабжения городов численностью населения от 500 тыс. чел. и выше лишены указанного недостатка, т.к. они в обязательном порядке в соответствии с требованиями нормативно-правовой базы проходят экспертизу Минэнерго России перед утверждением, и в дальнейшем перед началом их актуализации можно ознакомиться с уже выявленными замечаниями, которые Министерство рекомендует учесть, что автоматически облегчает работу потенциального исполнителя в части определения объема работ. Но таких городов всего 37, при общем количестве 11627 поселений, которые должны иметь разработанные и утвержденные схемы теплоснабжения.

В своей практике, при обращении потенциального заказчика с просьбой предоставить коммерческое предложение, мы в обязательном порядке проводим экспресс-анализ уже разработанной схемы, исходя из принципов, изложенных в работе [6], с «прогонкой» электронной модели системы теплоснабжения (просим заказчика предоставить ее) на ее работоспособность.

Хочется, чтобы инструмент прохождения независимой экспертизы уже разработанной схемы теплоснабжения заработал для более корректного определения стоимости работ на актуализацию схемы впоследствии. Порой, чисто психологически, некоторым заказчикам сложно принять информацию, что стоимость работ по актуализации схемы теплоснабжения сопоставима (а в отдельных случаях может быть и выше) стоимости работ по первичной разработке схемы теплоснабжения, которая была разработана с низким качеством.

Эксперты комиссии Минэнерго России также признают, что некоторые из уже актуализированных схем теплоснабжения больших городов (численностью от 500 тыс. чел. и выше) достаточно существенно отличаются от первоначального варианта и работа по их актуализации была сопоставима с первоначальной разработкой схемы.

Например, наш опыт работ по актуализации схем теплоснабжения показывает, что на повышение трудоемкости и времени работ оказывают влияние, в первую очередь, факторы, связанные с уточнением как существующих (например, при пересчете нагрузок с учетом требований обновленной редакции СП 131.13330.2012 «Строительная климатология» (актуализированная редакция СНиП 23-01-99*), для Московского региона в соответствии с новой редакцией документа расчетная наружная температура составляет -25 ºС (с обеспеченностью 0,92), а в старой редакции она равнялась -28 ºС (с обеспеченностью 0,92)), так и перспективных тепловых нагрузок (например, при изменении в сторону уменьшения или увеличения планируемых объемов застройки).

Анализ рынка

Для понимания текущей ситуации, складывающейся сегодня на рынке по актуализации схем теплоснабжения, на сайте Госзакупок (www.zakupki.gov.ru) была сделана выборка практически всех тендерных процедур по рассматриваемой теме, прошедших с 1 января по 1 октября 2015 г. (не принимались во внимание торги, объявленные сразу на актуализацию схемы теплоснабжения, водоснабжения и водоотведения). Таким образом, в анализируемую группу попала информация по 35 городам и поселениям России, которые «отыгрались» по актуализации схем теплоснабжения своих территорий в указанный выше период.

В таблице представлены сводные данные по начальной (максимальной) и конечной (по контракту) стоимости работ как в абсолютных величинах (руб.), так и в относительных (руб./чел.) на актуализацию схем теплоснабжения, а также приведена информация по падению начальной цены. Данные по городам и поселениям сформированы в порядке возрастания итоговой относительной стоимости работ (руб./чел.), которая варьируется от 0,84 руб. (г. Якутск и г. Киров) до 151,44 руб./чел. (г.п. Голицыно Московской области). Отметим, что по Якутску торги были признаны несостоявшимися, т.к. никто из потенциальных исполнителей не заявился; по всем остальным процедурам был определен победитель.

Таблица. Сводные данные по торгам на актуализацию схем теплоснабжения
российских городов и поселений, прошедших с 1 января по 1 октября 2015 г.

Источник

О реконструкции систем теплоснабжения малых городов частным оператором

М.М.Гисматуллин, генеральный директор,
Э.Ф.Шакиров, заместитель
генерального директора по техническим вопросам,
ЗАО «Татгазэнерго», г. Казань, Республика Татарстан

ЗАО «Татгазэнерго» было создано в конце 2005 г. Учредителями предприятия стали ЗАО «Татгазинвест», единственный оператор ОАО «Газпром» по поставке газа в Республику Татарстан (РТ), и ОАО «Межрегионтеплоэнерго», предприятие, созданное при участии ОАО «Межрегионгаз» для реализации инвестиционных проектов в коммунальной теплоэнергетике в регионах Российской Федерации. Главной целью создания ЗАО «Татгазэнерго» является организация эффективного централизованного управления деятельностью по тепло- и водоснабжению в ряде районов РТ, которое бы обеспечивало соблюдение интересов потребителей энергоресурсов при минимизации суммарных затрат на тепловую энергию и горячую воду на долгосрочную перспективу. При этом немаловажной задачей является обеспечение благоприятной среды для инвестирования в развитие систем тепло- и водоснабжения на местном уровне. Кроме того, одной из задач, ставившихся перед ЗАО «Татгазэнерго», было обеспечение на территории Республики Татарстан, совместно с поставщиком газа и газораспределительной организацией, единой технической политики по организации коммерческого учета природного газа.

В 2006-2007 гг. ЗАО «Татгазэнерго» приобрело коммунальные предприятия гг. Менделеевск и Бавлы, расположенных в Республике Татарстан, на базе которых были созданы филиалы — ЗАО «Татгазэнерго» «Менделеевский» и «Бавлинский».

Состояние систем теплоснабжения до их реконструкции

Город Менделеевск. Менделеевский район находится в северо-восточной части Республики Татарстан европейской части России на реках Кама и Тойма. Город Менделеевск расположен в 220 км от г. Казани. Население района составляет почти 30,5 тыс. чел., из них 22 тыс. чел. — городские жители.

Менделеевское Предприятие тепловых сетей обслуживало 4 котельные, 16 автономных топочных и 11 ЦТП. Суммарная установленная мощность источников тепла — 99 Гкал/ч, присоединенная тепловая нагрузка потребителей — 56 Гкал/ч. Основной вид топлива — природный газ.

Система теплоснабжения в Менделеевском районе была построена в основном на базе центральной котельной № 3 с подключенными к ней ЦТП. Котельная должна была работать по температурному графику 130/70 О С, но работала по графику 95/70 О С из-за неисправности у потребителей смесительных устройств, циркуляционных линий горячего водоснабжения (ГВС) и ветхости внутренних систем отопления. Как следствие — завышенный расход электроэнергии, большие потери тепловой энергии при транспортировке.

Кроме того, имеется 5 небольших котельных (по 2 котла в каждой) как в черте города на ул. Гунина, так и в н.п. Татарские Челны, Тихоново, Гришкино, Мунайка, из которых первые две котельные требовали реконструкции вследствие изношенности оборудования. В 2005 г. были приняты на баланс топочные, основная часть которых находится в сельской местности, имеющие незначительные присоединенные нагрузки и требующие наличия обслуживающего персонала, что ухудшало экономические показатели предприятия. Центральная котельная № 3 с двумя водогрейными котлами ПТВМ-30М, двумя водогрейными котлами ТВГ-8 и двумя паровыми котлами ДКВР-4-13 (для подогрева резервного топлива — мазута) находилась в удовлетворительном состоянии.

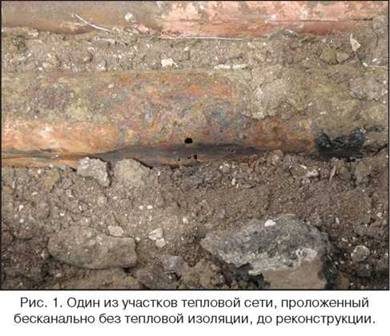

Протяженность тепловых сетей Предприятия в двухтрубном исчислении составляла 38,7 км, из которых 30,8 км приходилось на трубопроводы отопления, остальные на ГВС. Диаметры трубопроводов — от 32 до 530 мм.

Проведенный анализ показателей производственной деятельности Предприятия показал, что большой удельный вес имели потери тепловой энергии. Большая часть тепловых потерь возникала при транспортировке теплоносителя вследствие нарушения теплоизоляции на теплопроводах с надземной прокладкой и бесканаль- ной прокладки труб с теплоизоляцией из минва- ты или вообще без теплоизоляции (рис. 1). Кроме того, существовала необходимость перевода работы тепловых сетей на температурный график 130/70 О С, для чего необходимо было подготовить сети, восстановить инженерные устройства компенсации температурных напряжений и установить у потребителей тепловые узлы.

Также был проведен анализ финансово-хозяйственной и производственной деятельности ГП «Менделеевск-водоканал». В ходе анализа были выявлены основные проблемы этого предприятия, изучены его взаимосвязи с предприятием тепловых сетей, а также оценена экономическая целесообразность их объединения в одно. В результате было принято решение об объединении этих предприятий в рамках филиала «Менделеевский» ЗАО «Татгазэнерго».

Город Бавлы. Бавлинский район находится в юго-восточной части Республики Татарстан европейской части России в пределах Бугульминско-Белебеевской возвышенности на р. Бавлинка (приток р. Ик). Город Бавлы расположен в 370 км от Казани. Население района составляет почти 37 тыс. чел., из них 23 тыс. чел. — городские жители.

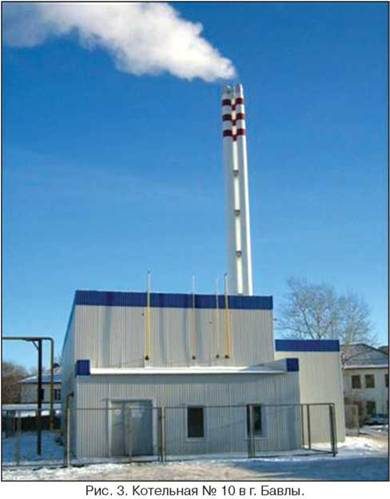

Бавлинское Предприятие тепловых сетей обслуживало 11 котельных с 43 котлами, из которых 38 водогрейных и 5 паровых, с суммарной установленной мощностью 91,4 Гкал/ч. Присоединенная нагрузка потребителей — 37,8 Гкал/ч. Все котельные работают на природном газе. Протяженность тепловых сетей составляла 19,7 км в двухтрубном исчислении, в т.ч. трубопроводы отопления — 15,7 км, трубопроводы ГВС — 4 км. Диаметры трубопроводов — от 25 до 273 мм.

Система отопления основной части города была построена по принципу квартальных источников с локальными сетями. В старой части города располагались небольшие котельные № 9, 10, 15, 17, 23 с установленной мощностью 4,5-6 Гкал/ч каждая, а на окраинах города эксплуатировались котельные № 28, 29, Наркологического диспансера, санатория «Иволга» и н.п. Александровка мощностью от 0,34 до 1,9 Гкал/ч. Все котельные были оборудованы низкоэффективными, морально и физически устаревшими котлами типа НР или «Рамзина», работали по несовершенной технологии, имели изношенное вспомогательное оборудование, требующее существенных затрат на ремонты, низкий уровень автоматизации и, как следствие этого, большую численность обслуживающего персонала. В тепловых сетях, проложенных, главным образом, бесканальным способом с теплоизоляцией из минваты, также имели место большие потери тепловой энергии и теплоносителя.

Кроме квартальных источников имелась Центральная бытовая котельная (ЦБК) с установленной мощностью 50 Гкал/ч. От нее теплоноситель по графику 115/70 О С подавался на ЦТП 27 микрорайона и на социальные объекты города с общей присоединенной нагрузкой около 8 Гкал/ч. Теплосеть от ЦБК до 27 микрорайона имела протяженность 2,6 км в четырехтрубном исполнении, что составляло 25% общей протяженности теплосетей предприятия. Территориально Центральная бытовая котельная расположена на окраине старой части города, диаметрально противоположной от 27 микрорайона. В ЦБК стояли паровые котлы (ДКВР-10, ДЕ-25) со значительным сроком эксплуатации, теплоноситель подогревался в пароводяных теплообменниках, горячая вода приготавливалась методом прямого барботирования, что приводило к потерям конденсата с горячей водой.

Из показателей производственной деятельности было видно, что основные потери происходили в Центральной бытовой котельной и тепловых сетях от нее. В летнее время удельный расход топлива увеличивался в несколько раз из-за неэффективной работы котлов на малых нагрузках, затратной технологии подготовки горячей воды, потерь в тепловых сетях. Кроме того, картину портил значительный расход электроэнергии на транспортировку тепловой энергии.

На момент создания перед ЗАО «Татгазэнерго» ставилась задача по реанимированию организаций коммунального комплекса гг. Менделеевск и Бавлы Республики Татарстан: ГУП РТ «Менделеевские ТС», ГП «Менделеевск-водока- нал», ГУП «Бавлинское предприятие тепловых сетей» РПО «Таткоммунэнерго». Ситуация на этих предприятиях была описана выше, и все они к тому времени проходили процедуру банкротства. На первых порах с внешними конкурсными управляющими были заключены договоры аренды предприятий, впоследствии имущество было выкуплено на аукционах. Здесь необходимо отметить, что акционеры и руководство ЗАО «Татгазэнерго», принимая решение о приобретении хозяйств, прекрасно осознавали социальную ответственность и изначально рассматривали предприятия как объекты инвестиций. Уже тогда было понятно: чем хуже состояние хозяйств, тем больше отдача от каждого вложенного рубля. Понятно это было не только нам, поэтому аукционы проходили в конкурентной борьбе.

Еще до начала образования и эксплуатации филиалов «Менделеевский» и «Бавлинский» ЗАО «Татгазэнерго», при ознакомлении с Предприятиями тепловых сетей гг Менделеевск и Бавлы стало ясно, что без серьезных модернизаций и обновлений основных фондов, структурных реорганизаций трудно говорить не то чтобы об улучшении эффективности производства и качества предоставляемых услуг, а даже о том, чтобы удержать их на существующем на тот момент уровне. По рекомендации ООО «Межрегионтеплоэнерго» были привлечены две сторонние специализированные организации, которые провели обследование производственных баз, котельных и тепловых сетей предприятий. Отчеты и рекомендации по результатам обследований легли в основу разработанных инвестиционных программ.

В г. Менделеевск была принята к развитию система централизованного теплоснабжения города, построенная на базе центральной городской котельной № 3. Поэтому основной упор в программе сделан на развитие и приведение в эффективное работоспособное состояние тепловых сетей (рис. 2) с целью снижения потерь тепловой энергии при транспортировке теплоносителя.

По остальным мероприятиям программы г. Менделеевск необходимо выделить автоматизацию и диспетчеризацию тепловых пунктов, установку частотных регуляторов на электродвигатели дымососов и вентиляторов, диспетчеризацию удаленных котельных и топочных, обеспечивающих тепловой энергией объекты соцкультбыта Менделеевского района РТ, реконструкцию котельных по ул. Гунина, в н.п. Татарские Челны.

По г. Бавлы была намечена и в дальнейшем проведена полная реконструкция теплового хозяйства в части источников тепла: закрытие Центральной бытовой котельной и перераспределение нагрузки от нее по вновь установленным блочно-модульным квартальным котельным, что позволяло значительно снизить эксплуатационные затраты и расходы топливно-энергетических ресурсов, связанных с выработкой и транспортировкой тепловой энергии. Существующие котельные с морально и физически изношенным оборудованием были реконструированы (рис. 3).

Все реконструированные и вновь построенные источники полностью автоматизированы и работают в единой системе диспетчеризации (рис. 4). Данные с котельных поступают в диспетчерский пункт на автоматизированное рабочее место диспетчера. Применение современного оборудования и средств автоматизации позволило организовать диспетчерский контроль и мониторинг всех котельных с применением современных технологий АСУТП на базе микропроцессорной техники, систем визуализации технологических процессов, автоматизированного формирования технико-экономических показателей работы предприятия. Вся информация из котельных с помощью скоростных средств связи, работающих по ADSL-технологиям, передается на центральный диспетчерский пульт, где диспетчер контролирует работу котельных и может в режиме реального времени наблюдать за параметрами работы котельной, оценивать ситуацию и принимать решения. Автоматизированное рабочее место организовано на базе персонального компьютера, на экране монитора с помощью специализированного программного обеспечения визуализации технологического процесса (SCADA-системы) можно наблюдать параметры работы всех котельных в режиме реального времени. Эта система позволяет автоматически архивировать всю информацию, строить необходимые отчетные формы, графики, выводить основные технико-экономические производственные показатели.

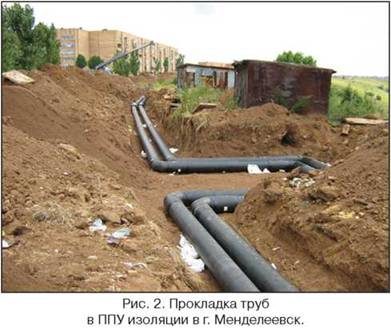

Кроме этого, проводится реконструкция тепловых сетей с применением предизолированных труб в пенополиуретановой (ППУ) изоляции.

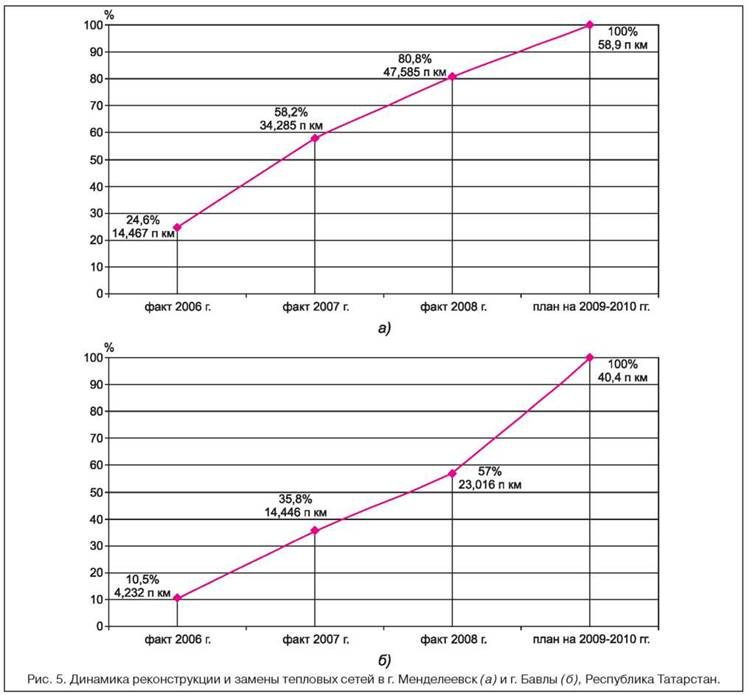

На рис. 5 представлен график, демонстрирующий выполнение мероприятий по реконструкции тепловых сетей филиалов «Менделеевский» и «Бавлинский» ЗАО «Татгазэнерго», по плану реконструкции до 2010 г.

Проведение реконструкции источников теплоснабжения и тепловых сетей в г. Менделеевск позволило снизить удельные показатели расходов энергоносителей филиала «Менделеевский» (рис. 6).

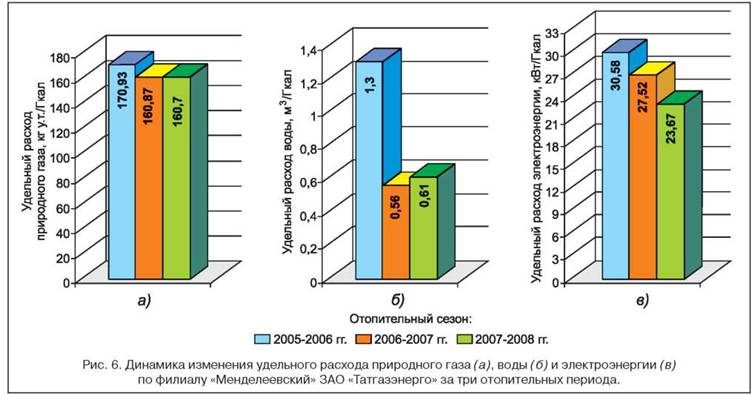

1. Снижение удельных расходных показателей по природному газу в отопительном сезоне 2007-2008 гг. в сравнении с отопительным периодом 2005-2006 гг. составило 6%. Это снижение обусловлено проведением режимной наладки котлов в котельной № 3 г. Менделеевск и заменой низкоэффективных котлов на современные в котельных по ул. Гунина г. Менделеевск, н.п. Татарские Челны, Тихоново и Гришкино. Так же была проведена установка частотных регуляторов на тягодутьевые механизмы.

2. Удельный расход воды в отопительном сезоне 2006-2007 гг. по отношению к отопительному сезону 2005-2006 гг снизился более чем в 2 раза. Такое снижение обусловлено реконструкцией порядка 14,5 п км тепловых сетей. Незначительное увеличение удельного расхода воды в отопительном сезоне 2007-2008 гг. по отношению к предшествующему периоду объясняется тем, что выработка тепловой энергии в отопительном сезоне 2007-2008 гг сократилась на 11 тыс. Гкал по отношению к сезону 2006-2007 гг При одинаковых выработках удельный расход воды за оба отопительных сезона был бы сопоставим.

3. Удельный расход электроэнергии в результате проведенных мероприятий по реконструкции снизился на 23%. После первого отопительного сезона были проведены: режимная наладка котлов и установка частотных преобразователей в котельной № 3 г. Менделеевск; реконструкция котельных по ул. Гунина г. Менделеевск, н.п. Татарские Челны; снятие с баланса котельной н.п. Ижевка, реконструкция порядка 14,5 п км тепловых сетей, тепловых пунктов с заменой насосного оборудования на более энергоэффективное. Снижение удельного расхода электроэнергии в отопительном сезоне 2007-2008 гг. по отношению к отопительному сезону 2006-2007 гг. произошло в результате замены рециркуляционных насосов в котельной № 3 г. Менделеевск, реконструкции порядка 20 п км тепловых сетей, котельной н.п. Татарские Челны, тепловых пунктов.

Проведение реконструкции источников тепла и тепловых сетей в г. Бавлы позволило снизить удельные показатели расходов энергоносителей филиала «Бавлинский», как это представлено на рис. 7.

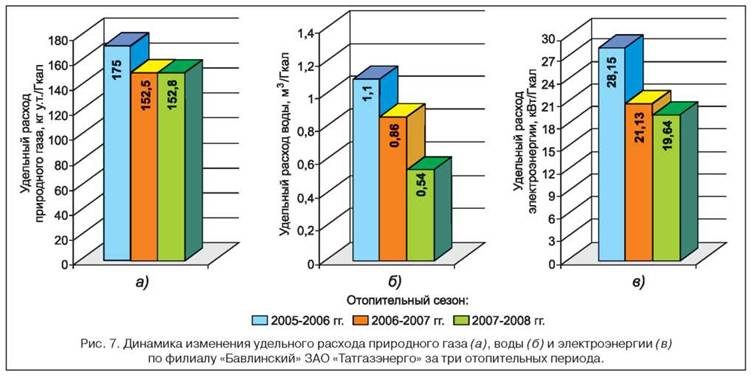

1. Снижение удельного расхода по природному газу в отопительном сезоне 2006-2007 гг по отношению к отопительному сезону 2005

2006 гг. составило 13%. Данный результат — следствие полной реконструкции всех 11 котельных г. Бавлы и н.п. Александровка Бавлинского района (перераспределение присоединенной нагрузки котельной ЦБК на вновь построенные котельные № 26, 27 и Центральной районной больницы и отказ от котельных Наркологического диспансера и санатория «Иволга»). Стабилизация удельного расхода природного газа в последующем периоде объясняется тем, что в 2007 г. мероприятия по реконструкции теплоисточников не проводились.

2. Удельный расход воды от отопительного сезона 2005-2006 гг. к отопительному сезону 2007-2008 гг. сократился в 2 раза.

В результате реконструкции порядка 4,2 п км тепловых сетей и последующего выведения из эксплуатации магистральных сетей от законсервированной ЦБК расход воды в отопительном сезоне 2006-2007 гг. снизился на 22%. За последующий ремонтный период было реконструировано 10,2 п км тепловых сетей, что позволило в дальнейшем снизить удельный расход воды еще на 29%.

3. Проводимые мероприятия по реконструкции позволили сократить и удельный расход электроэнергии. За 2 года этот показатель снизился на 30%. Этому также способствовали оптимизация и повышение качества работы автоматического регулирования оборудования КИПиА и электрооборудования котельных, строгое соблюдение технологических режимов работы оборудования.

Применение при реконструкции современных технологий, оборудования и материалов позволяет снизить не только удельные затраты энергоресурсов при производстве тепловой энергии, но и существенно сократить потери в тепловых сетях при транспортировке, что наглядно показано на рис. 8.

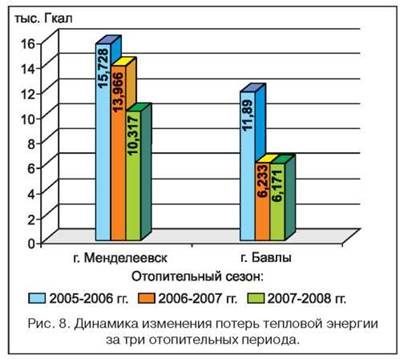

Потери тепловой энергии составили в 1-м полугодии 2008 г. в целом по предприятию 13,8 тыс. Гкал (9,9%) при плане 17,4 тыс. Гкал или 11,1% от выработки.

В г. Менделеевск в отопительный период 2005-2006 гг. потери при транспортировке составляли 15,728 тыс. Гкал. В результате реконструкции в 2006 г. тепловых сетей потери составили 13,966 тыс. Гкал. К отопительному сезону 2007-2008 гг. в результате реконструкции в 2007 г. тепловых сетей потери составили 10,317 тыс. Гкал.

В отопительном периоде 2005-2006 гг. потери при транспортировке тепла в г. Бавлы составляли 11,89 тыс. Гкал. Реконструкция в 2006 г. тепловых сетей, источников теплоснабжения и децентрализация позволили вывести из эксплуатации центральный коллектор от ЦБК, что способствовало существенному снижению потерь тепловой энергии при транспортировке — до 6,233 тыс. Гкал. В отопительном сезоне 2007-2008 гг, даже после реконструкции в 2007 г тепловых сетей, снижение потерь тепловой энергии при транспортировке незначительно. Это объясняется принятием с баланса администрации Бавлинского района на баланс филиала «Бавлинский» ЗАО «Татгазэнерго» в начале отопительного сезона тепловых сетей 27 микрорайона (более 12 п км), находящихся в ветхом состоянии, которые имели 90% износ.

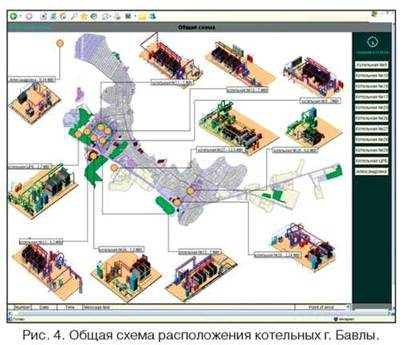

Внедренная диспетчеризация котельных позволяет контролировать в режиме реального времени, архивировать параметры: на котлах (давление, температура, режим горения); на выходе из котельной (давление, температура, расход, количество тепловой энергии); ресурсов (природный газ, электроэнергия, вода); состояния оборудования (работа-резерв, процент загрузки); загазованности, задымленности помещения. Диспетчеризация ЦТП позволяет контролировать в режиме реального времени параметры: на вводе (давление, температура, расходы горячей и холодной воды, количество тепловой энергии); на выходе из ЦТП по видам нагрузки (давление, температура); расход электроэнергии; состояние насосов (работа-резерв). Уровень автоматизации котельных и ЦТП позволяет осуществлять погодное качественное регулирование отпуска тепловой энергии. В котельных установлены дизель-генераторы, позволяющие, в случае отключения электроэнергии, в автоматическом режиме обеспечивать котельные электроэнергией. В качестве системы водоподготовки в котловом контуре используется натрий-катионирование, а в отопительном контуре помимо применения технологии натрий-катионирования также производится ввод комплексонов. Процесс регенерации фильтров и дозирования комплексонов полностью автоматизирован.

При реконструкции и строительстве котельных устанавливались котлы: в Менделеевском районе — отечественных производителей; в г. Бавлы — одного из немецких производителей. Пластинчатые теплообменники — отечественные. Насосы — немецких производителей. При замене тепловых сетей применялись (и продолжают применяться): в г. Менделеевск — стальные трубопроводы в ППУ изоляции с системой ОДК; в г. Бавлы — трубопроводы из сшитого полиэтилена в ППУ изоляции. При замене труб ГВС в обоих городах применялись (и продолжают применяться) трубопроводы из сшитого полиэтилена в ППУ изоляции.

В тепловых сетях в качестве запорной арматуры применены шаровые краны и стальные затворы отечественных и зарубежных производителей.

На сегодняшний день в результате реализации инвестиционного проекта в 2006-2008 гг. в г. Менделеевск и г. Бавлы получены следующие результаты.

1. Значительно снизились материальные затраты и эксплуатационные расходы в результате уменьшения потерь в тепловых сетях, внедрения энергосберегающих технологий и материалов при производстве и транспортировке тепловой энергии, автоматизации технологических процессов и внедрения информационных технологий.

2. Внедрение полной диспетчеризации котельных и топочных позволило принципиально изменить технологию и производственную структуру предприятия и значительно сократить необходимое количество специалистов, в результате чего были снижены расходы по фонду оплаты труда.

3. Изменение схемы теплоснабжения и столь существенные выполненные объемы по реконструкции теплового хозяйства и тепловых сетей позволили значительно снизить потери воды, электрической и тепловой энергии при выработке и транспортировке последней и, как следствие, улучшить надежность и качество предоставляемого потребителю ресурса.

4. Решается социальная сторона вопроса, т.к. основным потребителем услуг теплоснабжения является население. Созданы условия для надежного функционирования теплового хозяйства с обеспечением бесперебойности его работы, направляются значительные средства и усилия на техническое перевооружение всей системы, на увеличение межремонтного периода, на ликвидацию недоремонта и на своевременный ремонт основных средств. Значительно улучшена экологическая обстановка.

Для достижения наиболее полного экономического эффекта и обеспечения своевременного возврата вложенных инвестиций, необходимо полностью завершить реконструкцию тепловых сетей в г. Бавлы, реконструкцию котельной № 3, тепловых сетей, сетей холодного водоснабжения, биологических очистных сооружений в г. Менделеевск.

Несмотря на все трудности и большую социальную ответственность, ЗАО «Татгазэнерго» уверено, что проделанный колоссальный объем работ, несомненно, принесет положительный экономический результат. И на сегодняшний день мы рассматриваем эту сферу деятельности как бизнес.

Проведенная реконструкция и модернизация систем теплоснабжения двух городов специалистами ЗАО «Татгазэнерго» позволила не только предотвратить, казалось бы, их окончательное разрушение, но и значительно повысить надежность и качество теплоснабжения потребителей.

Мы отдаем себе отчет в том, что проведение реконструкции только источников тепла, тепловых сетей и тепловых пунктов не достаточно. Реконструкция систем теплоснабжения не может считаться законченной без применения энергосберегающих мероприятий на стороне потребителя, другими словами, в системах теплопотребления. Поэтому создание условий для эффективного потребления, включая модернизацию внутренних инженерных систем зданий, внедрение систем коммерческого учета энергоносителей, предоставление потребителям технических возможностей для группового и индивидуального регулирования потребления тепловой энергии, а также изменение тарифной политики, позволяющей стимулировать потребителей к энергосбережению, является одной из приоритетных задач нашего предприятия на ближайшие годы.

Следует добавить, что, начиная с 2008 г., во многих городах Республики Татарстан, в том числе в гг. Менделеевск и Бавлы, особое значение придается реализации программы по капитальному ремонту жилого фонда (в соответствии с Федеральным законом РФ от 21 июля 2007 г. № 185-ФЗ «О Фонде содействия реформированию жилищно-коммунального хозяйства»). Проводится капитальный ремонт не только ограждающих конструкций, но и замена всех систем жизнеобеспечения зданий.

М.Мг.исматуллин, Э.Ф.Шакиров, О реконструкции систем теплоснабжения малых городов частным оператором

Источник: Журнал «Новости теплоснабжения» №6 (106), 2009 г. , www.ntsn.ru

    Тема: Экономика и управление
